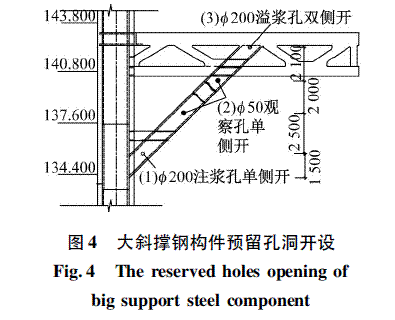

首先根据顶升泵送混凝土的需要对大斜撑钢结构构件进行深化设计。深化设计主要考虑钢构件上混凝土顶升口、观察孔、溢浆孔等需要预留洞口开设大小及位置布置( 见图4) 。

1) 顶升口位于距离大斜撑根部1. 500m 标高位置,加工时预先留置1 个200mm 圆孔,顶升泵管由此孔插入斜撑内,焊接连接,用于混凝土浇筑入料用。
2) 为保证顶升浇筑过程中对混凝土的浇筑高度以及浇筑速率情况进行及时了解,在大斜撑侧面4. 000, 6. 000m 标高处各开设1 个Φ50mm 观察孔,观察孔外侧采用4 层BOPP 透明胶带进行粘贴密封。
3) 在大斜撑顶部对称开设2 个Φ200mm 溢浆孔,管内空气、浮浆由此口排出,当顶升密实混凝土由此溢浆孔溢出后,表明斜撑钢管内部混凝土已经顶升浇筑完成。
