   1 重视岗前技术培训和交底
   通过编制PVC-U管穿越楼板节点防渗漏的专项施工方案和技术措施,加强对施工人员进行岗前业务技术培训,正确掌握施工工艺,对关键施工安装技术进行交底,来提高相关人员质量意识、防渗漏责任意识和专业施工技术水平。
   2 做好套管内壁清理
   在立管前,用钢丝刷、铲刀将套管内壁锈斑、锈皮、砂灰、水泥浆、混凝土杂物等彻底清除,并用清水冲洗干净,以确保套管与砂浆粘结严密。
   3 增加节点处粗糙度
   在立管与套管结合部位,宽度同混凝土板厚度,刷上一层塑料粘结剂后,滚上一层中砂,凝固后可在管外壁形成一层牢固粗糙面,来增加与砂浆粘结性能。
   4 做好托模
   采用夹板与下部木撑支顶牢固的土建托模支撑做法浇筑砂浆,不采用用上部吊筋固定的底模方法,原因是吊筋容易产生渗漏的隐患。
   5 浇筑砂浆配制及使用
   采用水冲洗过的洁净粗砂,与干缩性小的硅酸盐水泥,砂浆配合比为水泥∶粗砂=1∶2,水灰比小于0.5,掺入水泥量5%防水剂,掺入水泥量10%~12%UEA膨胀剂。如此可有效减少内部连通毛细孔数量,提高砂浆密实度和抗渗性能,实现自身防水而阻止渗漏。该砂浆凝固后,不但不收缩,反而会膨胀,将细小的缝隙堵得非常严密,相关结合面更紧密,就不会发生渗漏水现象。有效防止了砂浆干缩而产生环向裂缝,及套管内壁与砂浆、砂浆与PVC-U管外壁结合面细微缝隙。同时砂浆应随拌随用,初凝前用完,确保砂浆强度,防止影响粘结质量。
   6 分层封堵

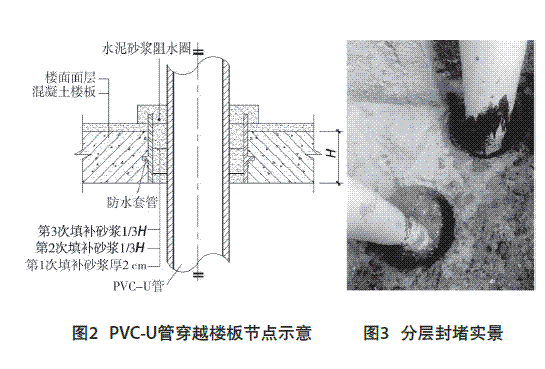

   在浇筑砂浆前,用清水冲洗、湿润模板、套管及道管,以免吸收砂浆水分。浇筑时要擦干凹坑处的积水,使浇筑面既潮湿又干净,砂浆要用力仔细振捣密实。分3 层3 次浇筑砂浆分层封堵管道洞口,第1层采用厚2 cm砂浆打底,使底模与套管、楼板、管道无缝隙,保证以后浇筑砂浆不漏浆。第3天进行第2层砂浆的浇筑,其高度为洞高的1/3,第6天进行第3层砂浆的浇筑,其高度也为洞高的1/3。分层浇筑砂浆能有效地避免因砂浆收缩而产生的通缝,堵死已浇砂浆因干缩而引起的微裂,并能使每层收缩缝相互错开,起到层层设防的作用,提高砂浆抗渗性能,达到防水目的。同时还可以增加结合面和水渗漏通道的流淌距离,起到密封作用(图2、图3)。
   PVC-U管穿越楼板节点的防渗漏措施
   7 及时灌水养护
   每层砂浆终凝后,在上面倒1 层厚2 cm水封层养护2~3 d,如水封层达不到厚2 cm须保证砂浆面湿润,以利于浇筑砂浆的养护,减小砂浆收缩,增加砂浆强度,提高砂浆粘结性能,避免产生干缩裂缝而渗漏。
   8 渗漏检查
   节点渗漏检查,采用24 h蓄水检查方法。在第9天拆模后可检查该节点渗漏情况,凹槽内厚2 cm水封层是否明显下降,节点底部是否有渗漏水迹,并及时做好检查记录。如万一有渗漏可用少量堵漏王在剩余洞高空间内进行堵漏。如无渗漏,就可按设计要求进行地面的防水层及面层施工。
