高寒地区筒体滑模混凝土保温养护施工
日期:2015-9-9 15:03:07 来源:互联网 浏览数:
分享到:
1· 工程概况
俄罗斯OOO 水泥股份有限公司5000t/d 水泥熟料生产线,位于俄罗斯圣彼得堡市、距圣彼得堡市区约200km。根据该国当地的气温情况,冬季时间较长,约为5~6 个月,气温较低。最冷时可达-40℃,冬季平均气温在-10℃~-15℃左右。本工程设计筒体结构形式较多共8 个库,筒体施工均采用滑模,因冬季时间过长,气温较低,部份筒体滑模施工在低温下进行。为保证工程质量,确保工程总工期,提高效益,在低温条件下如何对筒体滑模混凝土进行保温、养护是关键之一。
2· 混凝土入模前的保温技术措施
混凝土入模前的保温措施从材料的选择及保温、配合比的配制、混凝土的搅拌、混凝土的运输及浇筑等方面采取有效的、合理的方案措施。
2.1 混凝土原材料的加热措施:进入冬季前,在混凝土搅拌站配制提供烧热水的设备如(锅炉),要满足该日混凝土浇筑用量所需的用水量。当加热水的方法,不能满足要求时,骨料要分批存放到临时搭设的暖棚内。骨料的保温,根据该日现场所需混凝土量,要提前一天进行保温。

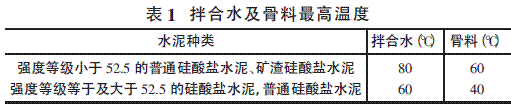

2.2 骨料的保温措施:在下料斗处采用热汽加热(热汽来源烧开水的锅炉),料场采用帐篷布及棉被覆盖,保证骨料投料前的温度。投料时先投入骨料和水,最后才投入水泥。(表1)
2.3 水泥储存在水泥罐内,水泥罐外测环绕加热气管,热气管外采用保温材料封闭,通过锅炉烧开水的热汽连接到环绕在水泥罐的热气管,进行热汽保温。代装水泥储存在暖棚内, 冬季水泥要根据施工现场的需要分批进场,即时使用,不易存放过长。
2.4 根据现场实情情况重新配制冬季混凝土配合比设计。
2.5 拌制掺外加剂的混凝土时,如外加剂为粉剂,可按要求掺量直接撒在水泥上面和水泥同时投入。如外加剂为液体,使用时应先配制成规定浓度溶液,然后根据使用要求,用规定浓度溶液再配制成施工溶液。各溶液要分别置于有明显标志的容器内,不得混淆。每班使用的外加剂溶液应一次配成。加入外加剂时,搅拌时间取常温搅拌时间的1.5 倍。
2.6 严格控制混凝土水灰比,由骨料带入的水分及外加剂溶液中的水分均应从拌合水中扣除。
2.7 混凝土拌合物的出机温度不宜低于10℃,入模温度不得低于5℃。针对俄罗斯项目根据施工现场的施工条件。在高寒地区,如何确保混凝土拌合物的出机温度及入模温度是重点之一。不仅对混凝土拌合物所有的原料进行保温措施,对混凝土运输的设备也要进行保温措施。根据施工现场的实际保温情况,计算混凝土拌合物的出机温度及入模温度。
2.8 冬季施工运输混凝土拌合物,使热量损失尽量减少,确保入模前的混凝土温度,采取下列措施:合理放置搅拌机的地点,混凝土运输罐车外包裹保温材料,尽量缩短运距,选择最佳的运输路线。减少热量的散失。优先采用混凝土罐车运输混凝土或地泵设置在搅拌机下,直接泵送混凝土。尽量减少装卸次数并合理组织装入、运输和卸出混凝土的工作,装运拌合物的容器设有保温措施。
3· 筒体滑模工艺保温施工技术措施
3.1 滑模模具改装:加宽内、外吊脚手架篮作业平台。根据加热保温所需要的材料重量及大气温度变化所带来的额外的雪荷载,在滑模模具门架之间用加固槽钢相互焊接,防止滑模过程中出现滑模模具移位。 3.2 电路及电加热器布置:根据需要在内、外吊脚手架篮作业平台上布置一定数量的电暖风机,电暖风机的布置要均匀,吹风的方向为向上45 度倾斜。在布置主电缆线时,提前计算所需的电流量,同时要提前预留额外增加的电暖风机电源接口。
3.3 保温材料的施工:首先布置滑模模板外的保温棉被,然后再布置外吊脚手架篮上的安全网、保温棉被、篷布,内吊脚手架篮上的安全网、保温棉被、篷布和内外吊脚手架篮作业平台下的安全网、保温棉被、篷布,最后布置库内保温篷布。在布置保温材料时,首先施工安全网,然后在安全网外挂篷布,最后在安全网内挂保温棉被。篷布固定要牢固,每张篷布间的连接要结实,防止滑模过程中被风吹落。布置保温材料要严密,达到封闭的效果。
3.4 防火器材布置:根据现场情况在内、外操作平台和内、外吊脚手架篮作业平台上布置灭火器。防火是本项施工过程中最重要的一项预防工作,所有的保温材料均为易燃品,在滑模期间,不仅要准备足够的灭火器材,还要专人二十四小时跟进督查。
3.5 空模试温:所有的保温准备工作完成后,在混凝土浇筑前开动所有的电暖风机,进行试温试验。在吊脚手架篮作业平台内的最低温度达到10 摄氏度时,具备浇筑混凝土条件。
4· 混凝土入模后的保温、养护技术措施
①筒体滑模混凝土保护养护技术措施采用暖棚法。②第一次滑模提升试温:根据第一天一昼夜施工的情况,确认在提升过程中脚手架篮作业平台内温度的变化,当脚手架篮作业平台内的最低气温低于10 摄氏度时,增加电暖风机,达到正常施工的条件后,方可连续滑模施工。③滑模提升2m 后吊脚手架篮作业平台下的保温施工:滑模提升后,在吊脚手架篮作业平台下露出的混凝土需进行保温,因此在滑模提升2m 后,立即在吊脚手架篮作业平台下吊挂保温棉被及篷布。在施工时,首先吊挂保温棉被,然后在保温棉被外再吊挂篷布。保温棉被及吊挂的篷布固定要牢固、可靠,防止在滑模施工过程中掉落,否则将无法再修复。④成型混凝土附加养护施工:根据混凝土的性能需求,出模后的混凝土表面要涂刷两遍冬季专业养护液,以确保混凝土的质量。⑤当大气温度为-15℃以下时,将无法进行滑模。采用暖棚法进行保温养护,要保证温度,温度保持在5~10℃。不然需停止施工。
5· 其它施工保证措施
①安排专人24 小时进行温度检测及记录,主要检测保温棚内的保温温度,大气环境温度、混凝土的入模温度。根据温度变化随时调整相关措施。②对出模的混凝土进行回弹强度检测,控制滑模速度。③安排专人对保温棚内24小时不停检查保温材料,防止保温材料着火。在作业平台上准备足够的灭火器材。④上下人走道做好防滑措施。⑤因筒体滑模过程中无法连续滑模时,对筒体施工缝进行相关措施,混凝土表面要做好保温工作。
6· 结束语
针对俄罗斯OOO 水泥股份有限公司5000t/d 水泥熟料生产线工程。经过两个冬季施工,筒体滑模施工全部结束。高寒条件下筒体滑模混凝土保温养护技术更进一步的完善和发展,技术更加成熟,混凝土构件在负温条件下得到有效的保证,达到了预期的效果。混凝土经现场取芯及同条件试块的混凝土强度试验报告均符合设计及施工规范要求。
