您当前位置:亿达滑模 >> 技术创新技术创新
圆筒库滑模工程中后张法无粘贴预应力张拉口的施工处理——都江堰拉法基水泥厂熟料库工程滑模施工实践
日期:2013-10-21 14:44:16 来源:转载 浏览数:

分享到:

【摘要】:随着无粘贴预应力砼技术在圆筒库滑模施工中的应用,张拉口的滑模组装和张拉口的封闭施工是一个费工、费料及难以控制外观质量的问题,笔者通过都江堰拉法基水泥厂熟料库施工中的实践,取得了满意的成效。

【关键词】:无粘贴预应力 滑模 张拉口 活动模版 封堵 节省成本 缩短工期

1 概况

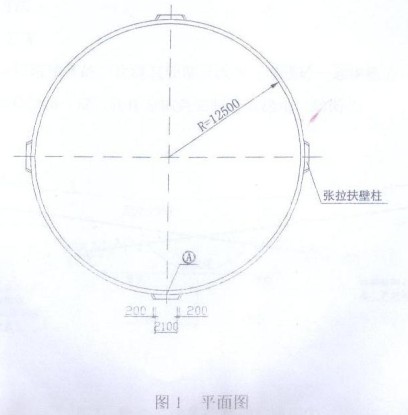

  都江堰拉法基水泥厂熟料库工程为2只直径25m, 高47.5m,壁厚40cm的圆筒库,设计采用无粘贴后张预应力钢绞线技术及滑模施工工艺。如图1:

圆筒库滑模工程中后张法无粘贴预应力张拉口的施工处理——都江堰拉法基水泥厂熟料库工程滑模施工实践

2 需解决的两大难题
  其一:无粘贴预应力钢绞线必须随滑模施工埋入砼中,张拉口的钢绞线预留工作长度部分必须伸出滑升模板平面外40cm,这就阻挡了此处模版的滑升。

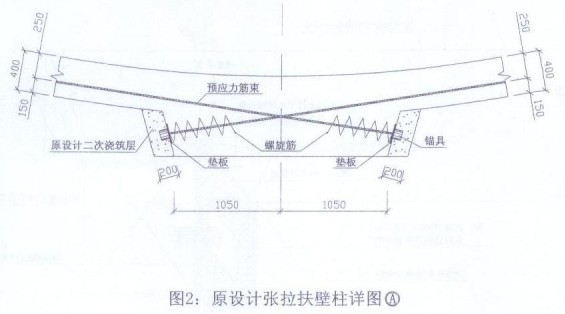

  其二:每个库张拉完毕后,需将张拉口锚具所在的四个扶壁柱两侧在47.5m高范围内二次浇注200厚砼封堵,支模脚手架极费工料,且拆除后的砼接缝较多,外观也不能和原滑模砼一致,严重影响了整体外表的美观。如图2:

圆筒库滑模工程中后张法无粘贴预应力张拉口的施工处理——都江堰拉法基水泥厂熟料库工程滑模施工实践


3 解决问题的方法

3.1 改变设计方案

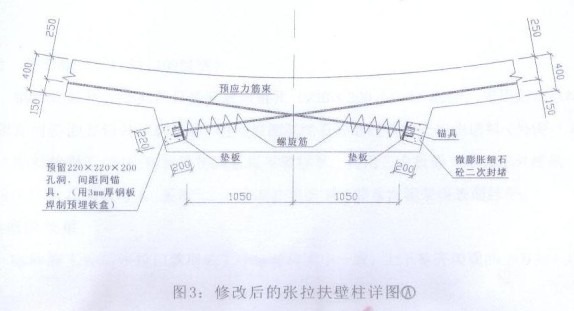

  将原设计中封堵锚具的二次浇筑砼部分改为与滑模砼一起滑模施工。在张拉口部位预留220 ×200 ×200(深)孔作为锚具安装及张拉用,如图3:

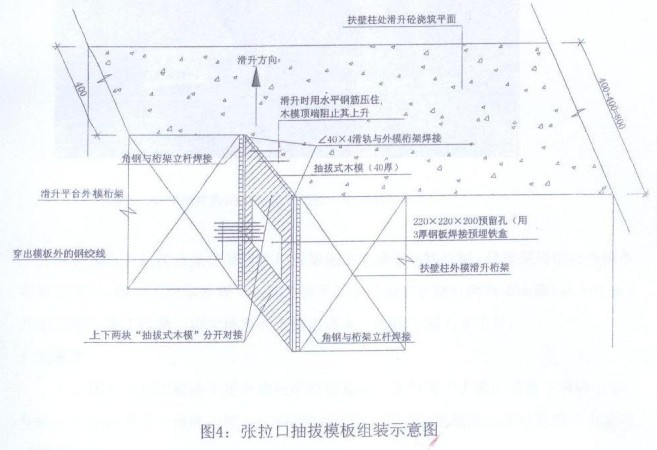

圆筒库滑模工程中后张法无粘贴预应力张拉口的施工处理——都江堰拉法基水泥厂熟料库工程滑模施工实践


3.2 设有张拉口的扶壁柱侧模板在组装时改为活动“抽拔式”木模:
  在滑升模板组装时,将扶壁柱侧棱角处用两根L40 ×4角钢作滑轨,用40厚木板作“活动抽拔式”模版,角钢滑轨与滑升平台外桁架固定并作相应加固,随滑升系统的滑升而滑升,但“抽拔式”木模嵌入两角钢轨道之间,滑升时不动,其下口开一缺口卡在张拉口预留孔铁盒上,当角钢滑轨下口滑过“抽拔式”木模顶端时将其取下,同时也取下预留孔中的铁盒,再循环利用,如图4:

圆筒库滑模工程中后张法无粘贴预应力张拉口的施工处理——都江堰拉法基水泥厂熟料库工程滑模施工实践


3.3 施工处理(张拉口的封堵)
  钢绞线张拉完毕后,只需要对预留孔(220 ×200 ×200)封闭。先用防水涂料将预留孔内表面及锚具涂刷一遍,再用微膨胀细石砼通过铁抹子向内送料(外侧可用簸箕口模版挡料),封完料待砼初凝后将外表剔平,再用三合板做一个方形外框模(内口略大于张拉口尺寸),采用1:1水泥砂浆或107胶素水泥浆将表面抹平。

4 良好的效果
  这样施工后张拉口就形成了一排竖向大小一致,上下整齐美观的小方块(见下图5)。

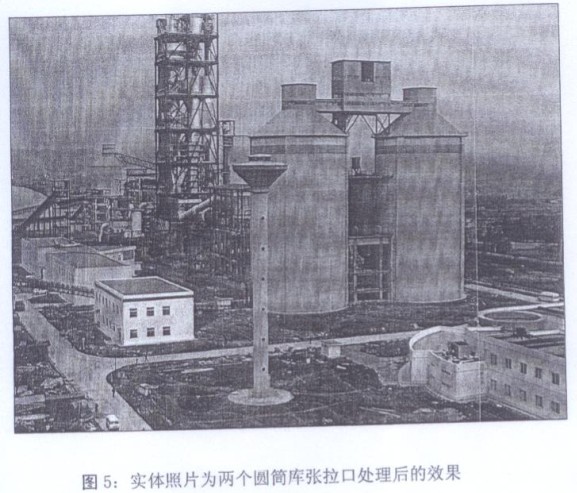

圆筒库滑模工程中后张法无粘贴预应力张拉口的施工处理——都江堰拉法基水泥厂熟料库工程滑模施工实践


以上预应力钢绞线张拉及张拉口封堵施工的垂直运输机械,只需采用电动挂脚手吊篮就可以,省去了筒库外周47m高外脚手架的搭设和扶壁柱两侧40 m高(共8个面)的支模等大量工作量,极大地节约了施工成本,缩短工期1.5个月。

5 结束语
  上述施工方法即解决了滑升模版的组装难题,又节省了大量的支模工料和工期,更解决了砼外观不一致的问题。此方法同样适用于其它非圆筒库的无粘贴预应力结构的滑模施工。
